國晉消防,消防百事通,提高安全意識

四川國晉消防12月第二個周簡報--項目施工進度

作者: 編輯: 來源: 發布日期: 2020.12.11
信息摘要:
在四川,在成都,國晉消防--消防施工動態進行時….你還在幫我們一起監督進度么?你還在跟我們一起見證國晉的成長嗎?還是說依舊沒有找到你所需要的…
國晉消防--消防施工動態進行時….

在四川,在成都,國晉消防--消防施工動態進行時….你還在幫我們一起監督進度么?你還在跟我們一起見證國晉的成長嗎?敬請期待!

1. 2020年11日28日-12月11日  廣東南峰集團-南峰水岸華府消防施工

負責人:付明強

今日動態:水系統地下室、地下室配管、防排煙系統、地下室組裝風管、防排煙系統施工

項目狀態:南峰水岸華府項目是都江堰天府置業有限公打造的商住小區,位于都江堰市永安大道南三段醫療中心旁,我司與2018年5月進場施工。 目前總施工進度為95%;一期水系統,清掃消防箱安裝箱門,水箱通水,進度為98%;二期水系統,安裝消防管;一期:電系統,安裝、通電調試風機應急,整改等;電系統進度為92%;二期:8#穿線安裝設備,進度為20%。三期:預埋11#。一期防排煙,調試風機,進度為98%;二期:防排煙系統休息,進度為45%?,F場施工人數24人。

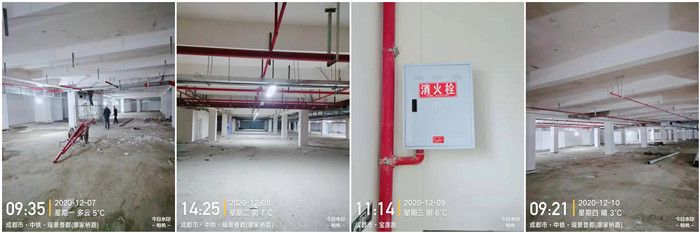

12月7日 南峰水岸華府--付明強700

2. 2020年11日28日-12月11日  重慶遠洋地產-遠洋山水賦商住開發項目消防施工

負責人:周浩

今日動態: 噴淋主管安裝、加工廠地噴淋主管、防排煙施工

項目狀態:遠洋山水賦是重慶遠洋地產打造的商住小區,地塊位于沙坪壩區西永組團C標準分區C2-1-2/02號宗地,我司于5月5日進場施工。總施工進度約96%,總施工人數7人,今日施工內容:1.27地塊樓頂套管洞口封堵,施工人數3人。2.31地塊管道刷油漆,施工人數2人 。3.31地塊放線,施工人數2人。

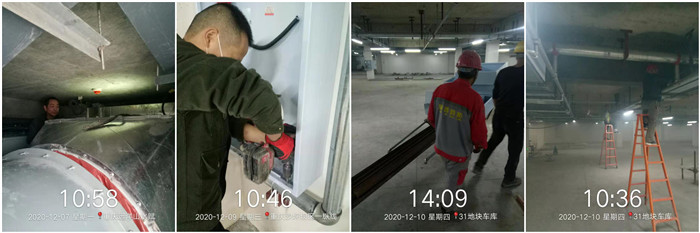

12月7日 重慶遠洋山水賦--杜航_700

3.2020年11日28日-12月11日  成都青白江-福地新城安置房消防施工

負責人:張曉林

本周動態:消防水系統、自動噴淋系統、非機動車防火分區、機動車防火分區施工

項目狀態:福地新城項目是中交第四公路工程局有限公司打造的純住宅區,位于青白江區成青快速路,緯五段B路以西,經七路南段以北,我司于2019年11月18日進場施工,目前施工總進度為19%;自噴淋系統施工進度為57%,消火栓系統施工進度為20%;消防電系統施工進庫為8%;今日施工總人數10人;6人安裝36#樓、55#樓消火栓系統,預制管道、支吊架;4人穿36#樓、45#樓層平面的線纜。

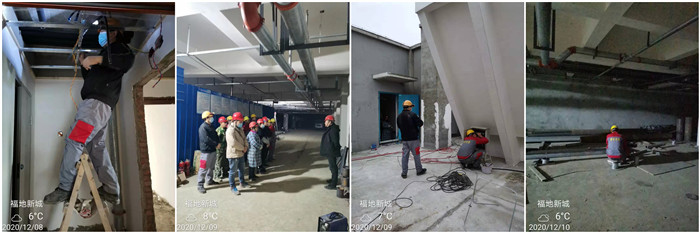

12月7日 青白江福地新城--鄧永剛700

4. 2020年11日28日-12月11日  富元地產-富元君庭開發項目消防施工

負責人:夏虎林

本周動態:消防水系統、自動噴淋系統、機動車防火分區施工

項目狀態:富元君庭項目是富浩地產公司打造的純住宅區,位于成都市郫都區安德街道,我司于2019年9月25日進場施工,目前總工程施工進度約為52%。地下室消火栓系統進度84%;防排煙系統進度76%,今日6.7號樓自來水立管完成,地下室設備安裝,5號樓五方對講穿線,2號地塊1號樓11層預埋完成,弱電班組5人,消防9人,防排煙2人。

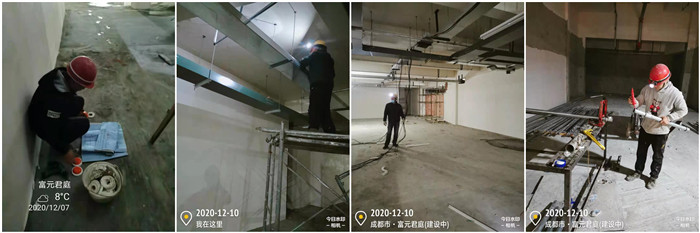

12月7日 富元君庭項目--李玉700

5.2020年11日28日-12月11日   長峰鋼鐵集團新軋鋼廠項目

負責人:鄧春冬

今日動態:設備預埋件預埋施工

項目狀態:成都市長峰鋼鐵集團位于都江堰經濟開發區內,我司與2020年5月18日進場施工,長峰項目日報。目前軋鋼廠基礎件預埋總施工進度約88%,其中預埋件制作完成98%,預埋完成86%,1、精整二區安裝預埋件完成50%,2、連鑄區鉆孔,3、預精軋電力溝安裝預埋件完成100%,4、連鑄水池安裝預埋件完成100%,5、軋鋼磁盤安裝預埋件完成60%,6、連鑄電氣房頂安裝預埋件完成60%,日共施工人數30人。

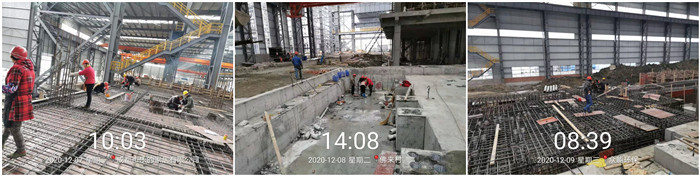

12月7日 長峰軋鋼廠-張豪700

6. 2020年11日28日-12月11日  玉屏商場重建消防施工項目

負責人:楊長保

今日動態:噴淋支管安裝

項目動態:原玉屏商場位于成都市都江堰市蒲陽路口,我司與2020年7月3日進場施工。 目前總施工進度為95%,施工總人數3人。消火栓:進度為96%;噴淋:進度為96%;防排煙:進度為96%。電氣:3人,二層和四層安裝設備,進度為93%。

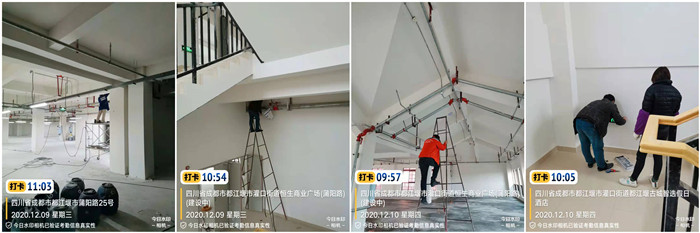

11月9日 玉屏廣場 --李坤_700

7. 2020年11日28日-12月11日  理縣藏語佛學院消防施工項目

負責人:李昌勇

今日動態:消火栓系統,制作支架,加工消火栓主管,環網管加工

項目動態:佛學院進度日報,空調安裝4樓內機,晚上加班3樓焊接銅管,施工人數4人,消防綜合樓3,4樓穿線,配合裝修做,一樓噴淋壓力試驗,1,2樓噴淋支管,施工人數4人,通風清理2,3樓衛生間風管安裝,施工人數3人。

案例臨時內頁圖

8. 2020年11日28日-12月11日  都江堰公交大廈消防施工項目

負責人:鄧春冬

今日動態:電系統預埋

項目狀態:都江堰公交大廈消防施工項目是都江堰市巴士有限責任公司,位于都江堰市迎賓大道中段,我司與2020年7月3日進場施工,目前總施工進度約7%,負一層水電預埋完成90%,一層水電預埋完成100%,二層水電預埋完成100%,三層預埋完成100%,四層水電預埋完成100%,五層水電預埋完成100%,六層水電預埋完成100%,七層水電預埋完成30%,今日無人施工,無工作面。

案例臨時內頁圖

9. 2020年11日28日-12月11日  阿壩州茂縣領先一品陽光消防施工項目

負責人:馬信全

今日動態:噴淋支管安裝

項目動態:茂縣領先“一品陽光”商住樓項目為茂縣首個東西部對口支援招商項目。該項目建設地位于茂縣縣城河西片區,與中國羌族博物館、金龜堡城雕等人文建筑景點相毗鄰,工程用地面積31613.49平方米,建筑面積14.66萬平方米,工程總投資4.5億。我司與2020年8月3日進場施工。    目前總施工進度約5%。加工廠地預制5、6號樓橋架支架2人,5號樓立管安裝2人,5號樓橋架安裝2人,共計施工人數6人。

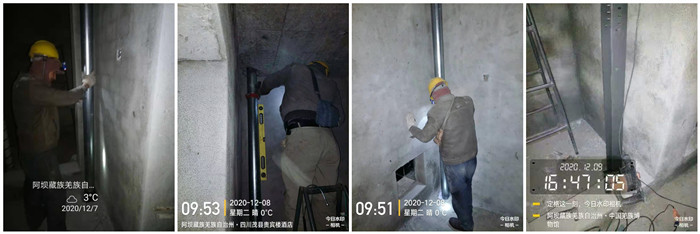

12月7日 茂縣一品陽光--馬信全700

10.2020年11日28日-12月11日  科星置業-翡翠積家商住開發項目消防施工

負責人:夏虎林

今日動態: 地下室消防柜安裝、地下室、標準層應急燈具安裝、地下室負一層風管安裝

項目狀態:翡翠積家商住開發項目是科星置業有限公司打造的商住小區,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日進場施工,目前總施工進度98%,電系統聯動調試,水系統防火分區1、2、3試水,風機試運行,聯調。

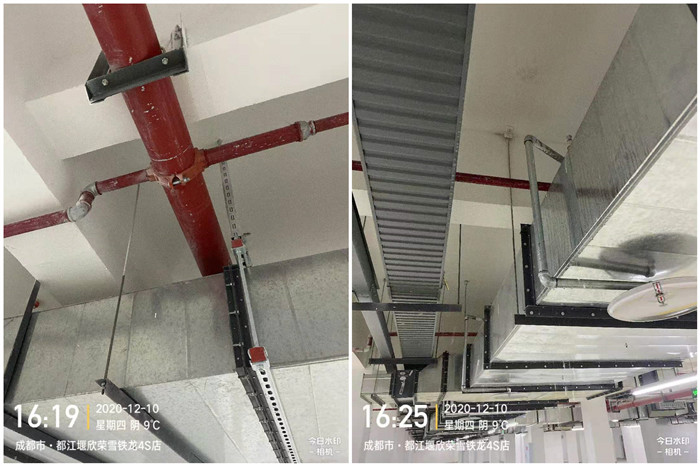

12月10日 翡翠積家--夏虎林_700


感謝您一直以來對四川國晉消防工程有限公司不離不棄的關愛與監督,歡迎您攜項目前來合作共贏!

——

四川   國晉消防  工程有限公司,是一家專業從事住宅建筑、公共建筑、工業建筑消防系統設計、施工、檢測、維護保養及安全評估的整體解決方案服務商,注冊資金6000萬元,總部位于四川省成都市。公司同時具備建設廳頒發的消防設施工程專業承包壹級、消防設施工程設計專項乙級、建筑裝修裝飾工程專業承包貳級、機電工程施工總承包叁級、建筑機電安裝工程專業承包叁級、城市及道路照明工程專業承包叁級、輸變電工程專業承包叁級、建筑施工勞務和模板腳手架施工資質,以及應急管理部消防救援局核準的消防設施維護保養檢測服務和消防安全評估服務資格。
