充實的九月,我們步履未停! 十月繼續加油--四川國晉消防

作者: 編輯: 來源: 發布日期: 2020.10.16
信息摘要:
在四川,在成都,國晉消防--消防施工動態進行時….你還在幫我們一起監督進度么?你還在跟我們一起見證國晉的成長嗎?我們還在努力。。。敬請期待!…
國晉消防--消防施工動態進行時….

1. 2020年9日26日-10月16日  遠洋地產-遠洋棲棠商住開發項目消防施工

負責人:張曉林

今日動態:防排煙、噴淋、樓上消火栓、報警系統施工

項目狀態:遠洋棲棠項目是遠洋集團在城西打造的純粹低密住區,項目以洋房為主,高層為輔。我司于2019年12月中旬進場施工,目前項目總施工進度87%。水系統完成87%,施工人數3人。電系統完成87%,施工人數5人,共8人參與消防驗收。

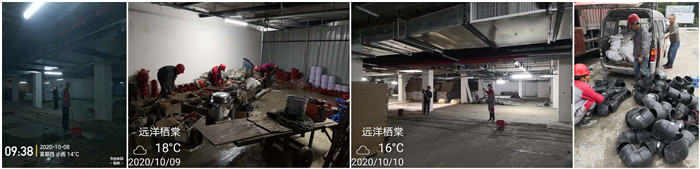

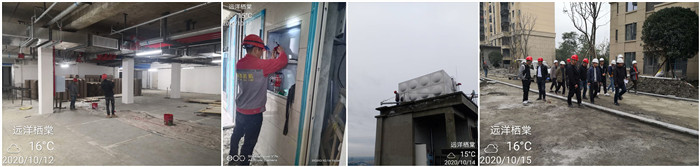

10月8日 崇州遠洋棲棠--馬信全700

10月12日 崇州遠洋棲棠--袁樺700

2. 2020年9日26日-10月16日   廣東南峰集團-南峰水岸華府消防施工

負責人:付明強

今日動態:水系統地下室、地下室配管、防排煙系統、地下室組裝風管、防排煙系統施工

項目狀態:南峰水岸華府項目是都江堰天府置業有限公打造的商住小區,位于都江堰市永安大道南三段醫療中心旁,我司與2018年5月進場施工。目前總施工進度為92%;一期:水系統刷漆,進度為97%;二期:水系統,安裝噴淋管;一期:電系統,地下室及樓上安裝設備,放報警多線及主線,壓接箱子;電系統進度為86%;一期:防排煙系統休息;防排煙系統進度為97%;二期:防排煙系統休息,進度為45%;二期:進度為18%。三期:預埋11#?,F場施工人數30人。

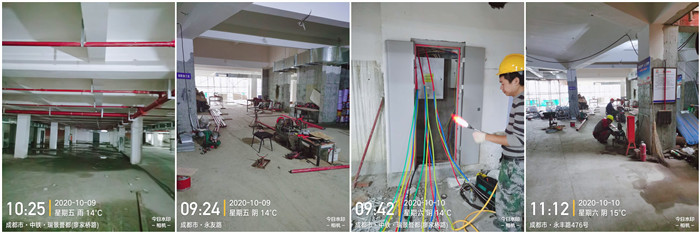

10月9日 南峰水岸華府--付明強700

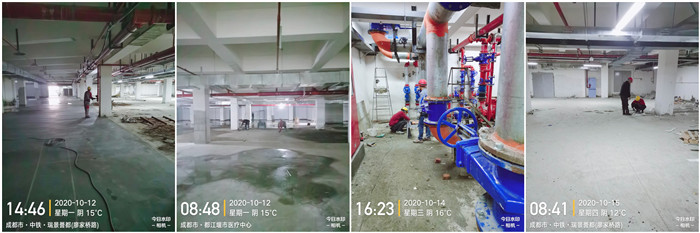

10月12日 南峰水岸華府--付明強700

3. 2020年9日26日-10月16日   重慶遠洋地產-遠洋山水賦商住開發項目消防施工

負責人:周浩

今日動態: 噴淋主管安裝、加工廠地噴淋主管、防排煙施工

項目狀態:遠洋山水賦是重慶遠洋地產打造的商住小區,地塊位于沙坪壩區西永組團C標準分區C2-1-2/02號宗地,我司于5月5日進場施工??偸┕みM度39%,總施工人數18人;27號地塊9人,地下室噴淋進度95%,地下室消火栓系統進度66%,地下室消防電系統進度71%,地下室風系統進度51%,地上樓棟消火栓系統進度62%,地上樓棟消防電系統進庫55%,地上樓棟風系統進度75%。

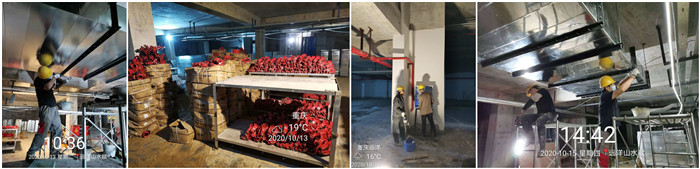

10月13日 重慶遠洋山水賦-周浩_700

4. 2020年9日26日-10月16日   富元地產-富元君庭開發項目消防施工

負責人:夏虎林

本周動態:消防水系統、自動噴淋系統、機動車防火分區施工

項目狀態:富元君庭項目是富浩地產公司打造的純住宅區,位于成都市郫都區安德街道,我司于2019年9月25日進場施工,目前總工程施工進度約為41%。地下室噴淋系統進度69%,消火栓系統進度73%,防排煙系統進度59%。消防電設備底座安裝,進度26%,弱電橋架完成83%,2號地塊1號樓3層預埋完成50%,4號樓首層預埋完成10%,消防橋架完成90%;弱電班組4人,消防電4人,消防水10人,防排煙班組4人.

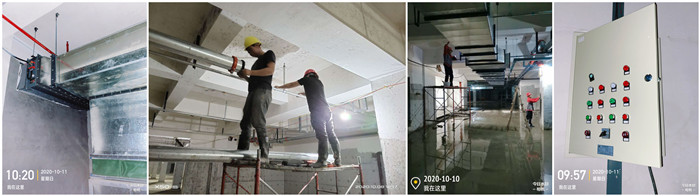

10月8日 富元君庭項目--李玉700

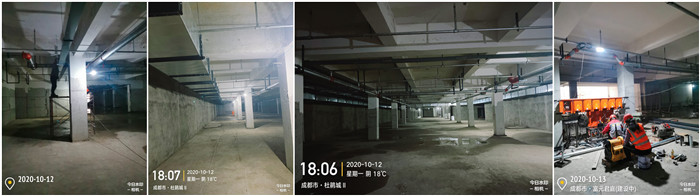

10月12日 富元君庭項目--李玉700

5. 2020年9日26日-10月16日   長峰鋼鐵集團新軋鋼廠項目

負責人:鄧春冬

今日動態:設備預埋件預埋施工

項目狀態:成都市長峰鋼鐵集團位于都江堰經濟開發區內,我司與2020年5月18日進場施工,長峰項目日報。目前軋鋼廠基礎件預埋總施工進度約62%,其中預埋件制作完成97%,預埋完成59%,1、連鑄8.67m平臺安裝角鋼預埋板完成70%;2、精整區-2.0m預埋件完成80%;3、日共計施工人數15人。

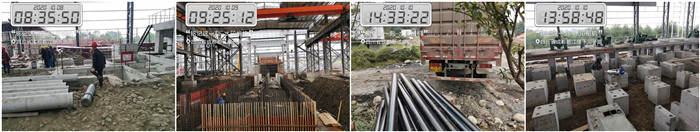

10月8日 長峰軋鋼廠-張豪_700

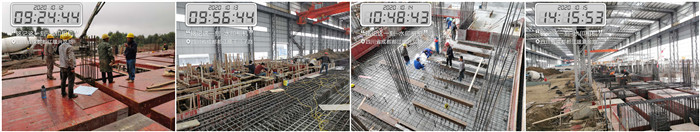

10月12日 長峰軋鋼廠-張豪700

6. 2020年9日26日-10月16日   玉屏商場重建消防施工項目

負責人:楊長保

今日動態:噴淋支管安裝

項目動態:原玉屏商場位于成都市都江堰市蒲陽路口,我司與2020年7月3日進場施工。  目前總施工進度為88%,施工總人數11人。消火栓:進度為90%;噴淋:5人,四層試壓,進度為88%;防排煙:4人,負一層安裝風管,進度為86%。電氣:2人,負二層安裝燈管,進度為80%。

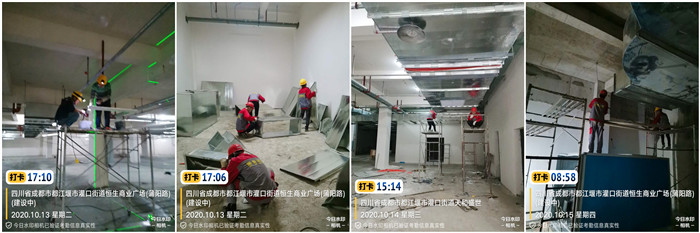

10月9日 玉屏廣場-李坤_700

7. 2020年9日26日-10月16日   理縣藏語佛學院消防施工項目

負責人:李昌勇

今日動態:消火栓系統,制作支架,加工消火栓主管,環網管加工

項目動態:佛學院項目日報,綜合樓三樓部分支管安裝,地下室消火栓環網安裝,消火栓立管安裝,施工人數6人,通風安裝學生宿舍衛生間換氣扇,已完成施工人數4人。

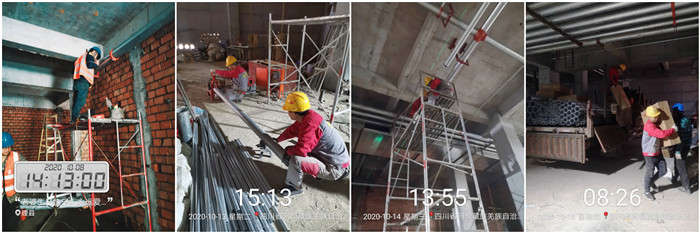

10月8日 理縣藏語佛學院-李昌勇_700

8. 2020年9日26日-10月16日   都江堰公交大廈消防施工項目

負責人:鄧春冬

今日動態:電系統預埋

項目狀態:都江堰公交大廈消防施工項目是都江堰市巴士有限責任公司,位于都江堰市迎賓大道中段,我司與2020年7月3日進場施工,目前總施工進度約4.9%,負一層水電預埋完成90%,今日無人施工,無工作面。

案例臨時內頁圖

9. 2020年9日26日-10月16日  阿壩州茂縣領先一品陽光消防施工項目

負責人:馬信全

今日動態:噴淋支管安裝

項目動態:茂縣領先“一品陽光”商住樓項目為茂縣首個東西部對口支援招商項目。該項目建設地位于茂縣縣城河西片區,與中國羌族博物館、金龜堡城雕等人文建筑景點相毗鄰,工程用地面積31613.49平方米,建筑面積14.66萬平方米,工程總投資4.5億。我司與2020年8月3日進場施工。   目前總施工進度為3%,今日通風、無人施工,水電班組2號樓穿線3人。22一24層穿線2人。掏線盒1人。今天共計施工人數3人。

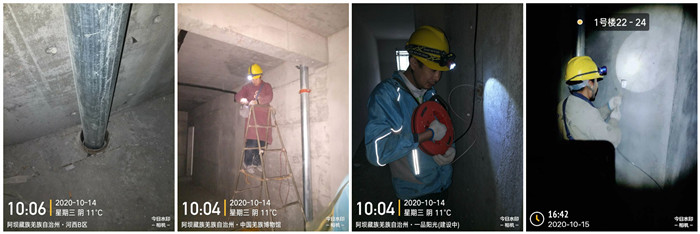

10月12日 茂縣一品陽光--馬信全700

10.2020年9日26日-10月16日  科星置業-翡翠積家商住開發項目消防施工

負責人:夏虎林

今日動態: 地下室消防柜安裝、地下室、標準層應急燈具安裝、地下室負一層風管安裝

項目狀態:翡翠積家商住開發項目是科星置業有限公司打造的商住小區,位于成都市都江堰市彩虹大道南段,我司于2019年3月22日進場施工,目前總施工進度95%,今日聯動調試,消防水系統進度95%,電系統進度95%,施工人數5人。

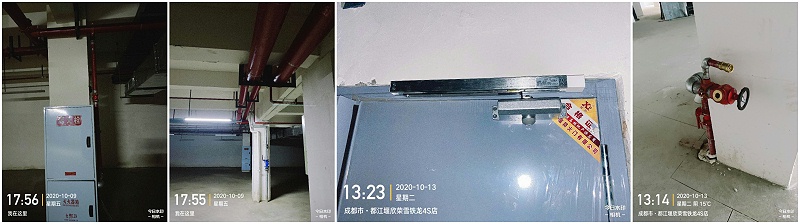

10月9日 翡翠積家--李玉_700

——

四川 國晉消防工程有限公司,是一家專業從事住宅建筑、公共建筑、工業建筑消防系統設計、施工、檢測、維護保養及安全評估的整體解決方案服務商,注冊資金6000萬元,總部位于四川省成都市。公司同時具備建設廳頒發的消防設施工程專業承包壹級、消防設施工程設計專項乙級、建筑裝修裝飾工程專業承包貳級、機電工程施工總承包叁級、建筑機電安裝工程專業承包叁級、城市及道路照明工程專業承包叁級、輸變電工程專業承包叁級、建筑施工勞務和模板腳手架施工資質,以及應急管理部消防救援局核準的消防設施維護保養檢測服務和消防安全評估服務資格。
